新園舎建設状況
![]() |

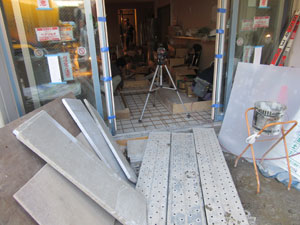

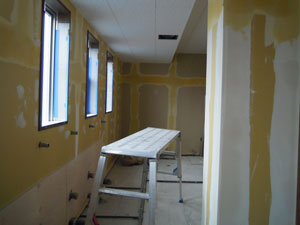

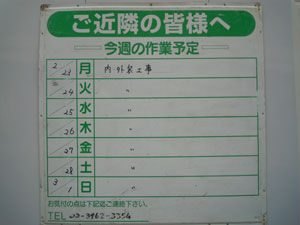

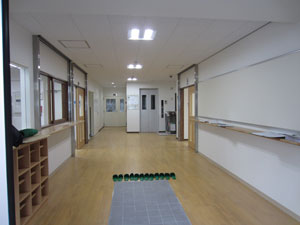

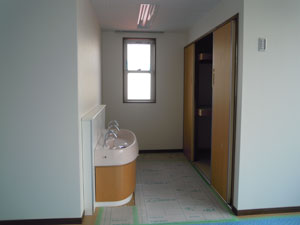

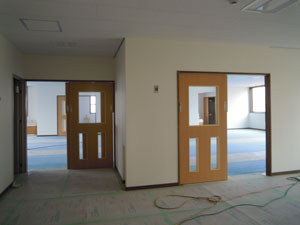

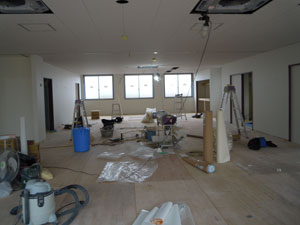

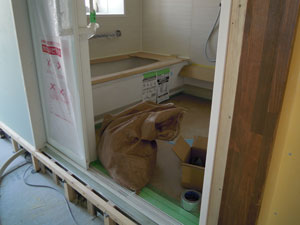

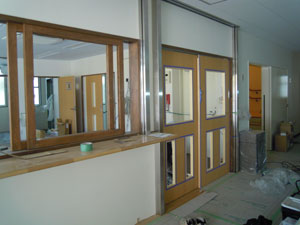

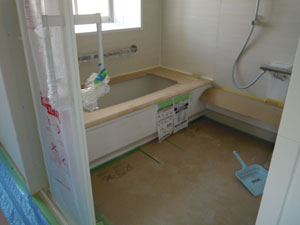

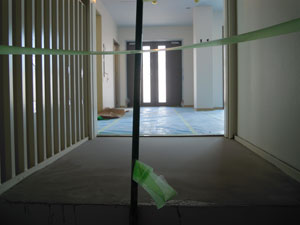

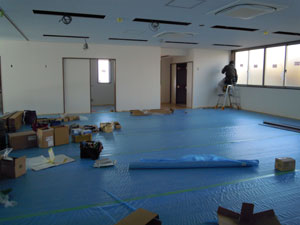

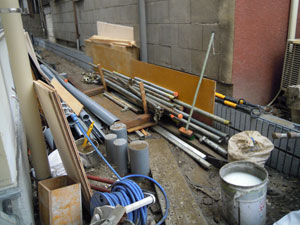

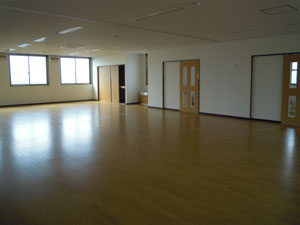

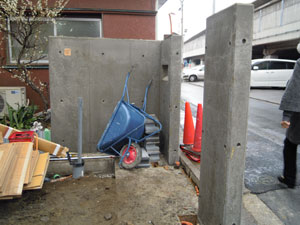

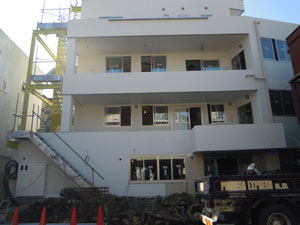

平成27年3月16日(月)〜30日(月) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

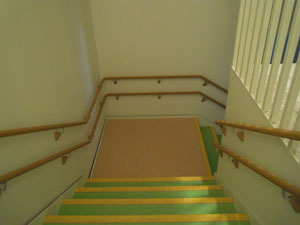

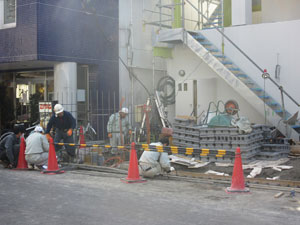

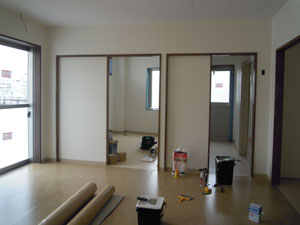

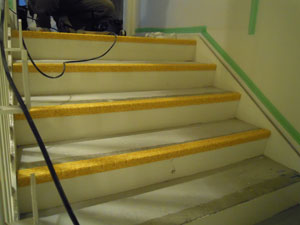

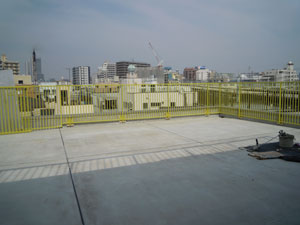

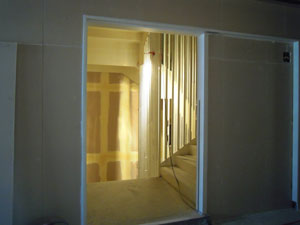

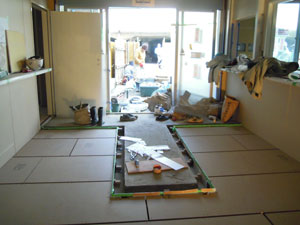

平成27年3月9日(月)〜15日(日) 内・外装工事が行われました。 |
|
|
|
![]() |

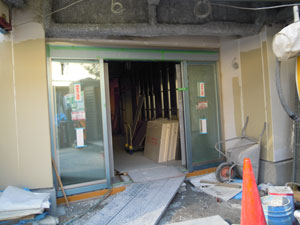

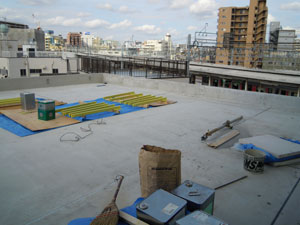

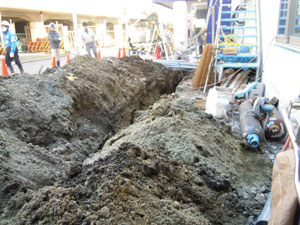

平成27年3月6日(金) 新園舎の住所が決まりました。 墨田区東向島2-13-6 |
![]() |

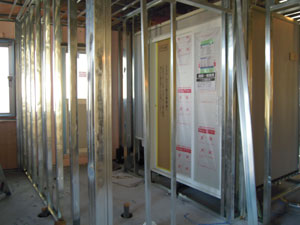

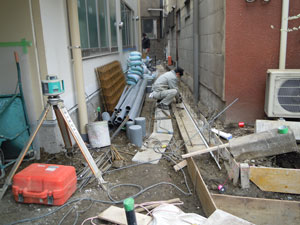

平成27年3月2日(月)〜8日(日) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

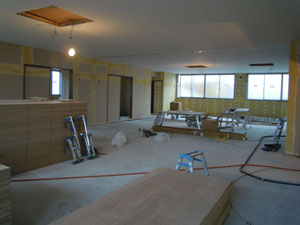

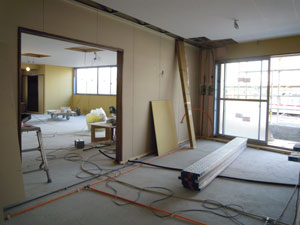

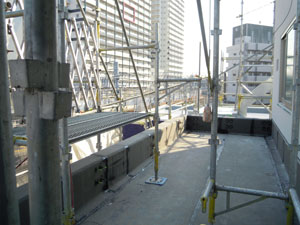

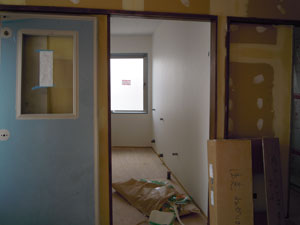

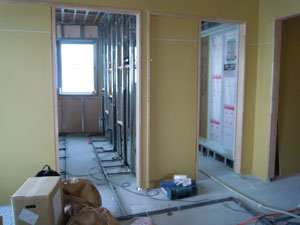

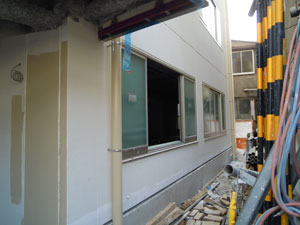

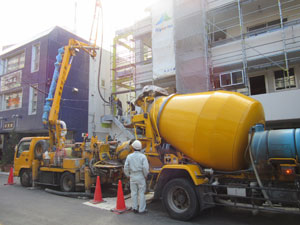

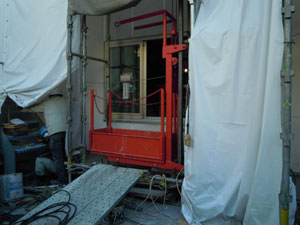

平成27年2月23日(月)〜2月28日(日) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

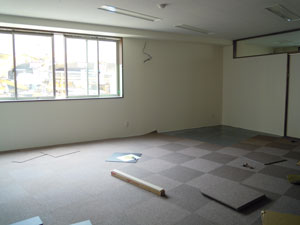

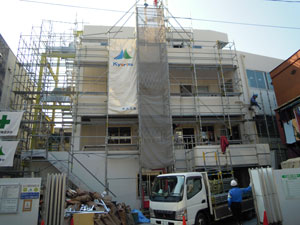

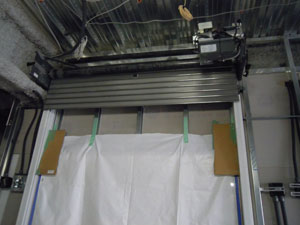

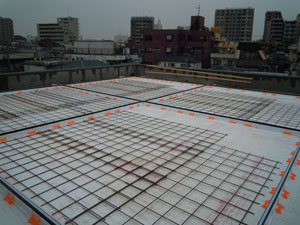

平成27年2月16日(月)〜22(日) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

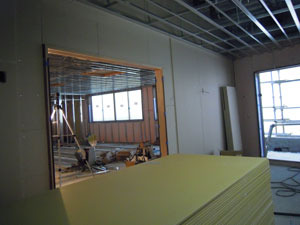

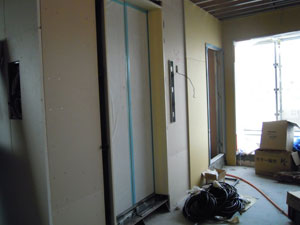

平成27年2月9日(月)〜15日(日) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

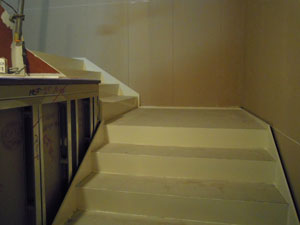

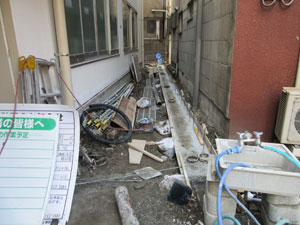

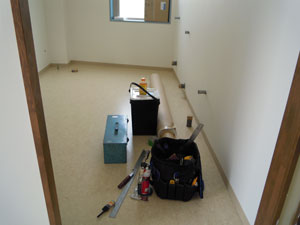

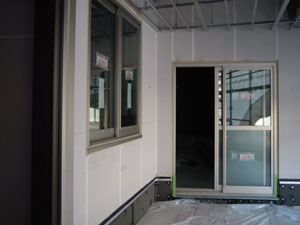

平成27年2月2日(月)〜8日(日) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

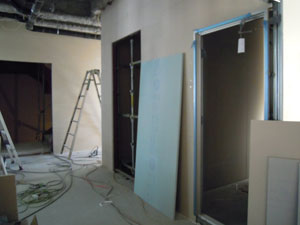

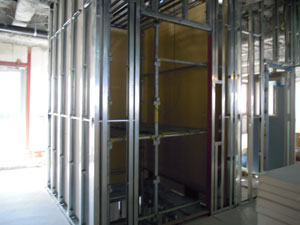

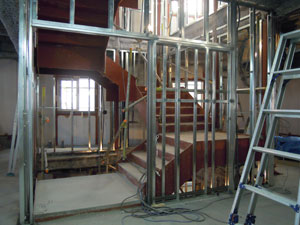

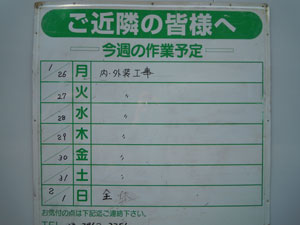

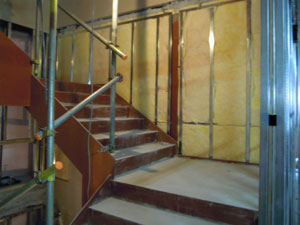

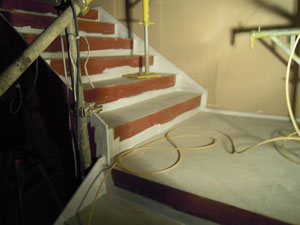

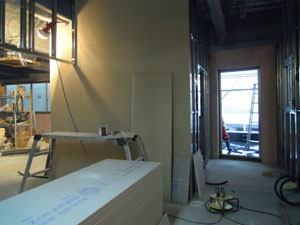

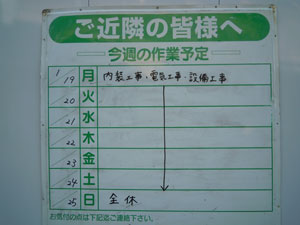

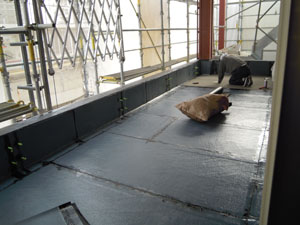

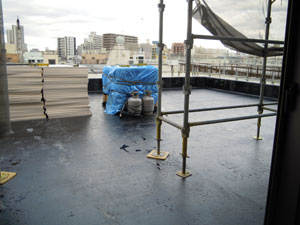

平成27年1月26日(月)〜31(土) 内・外装工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

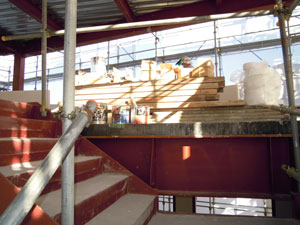

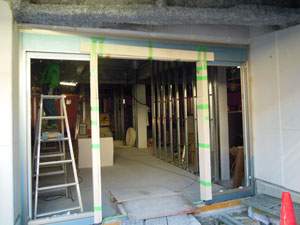

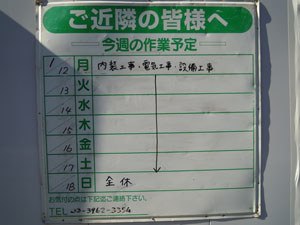

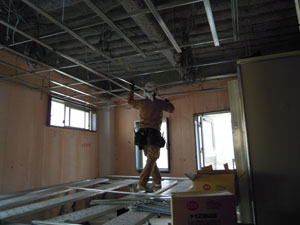

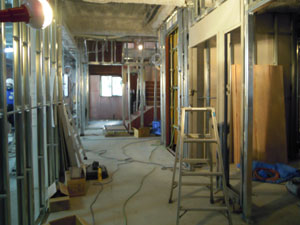

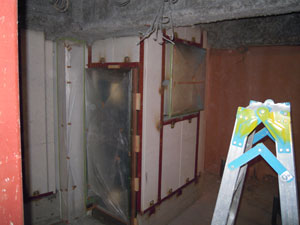

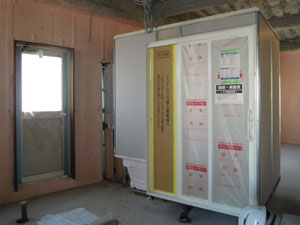

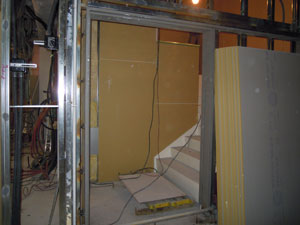

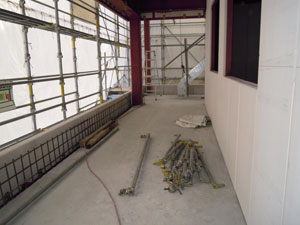

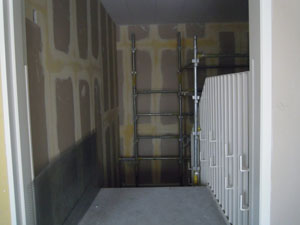

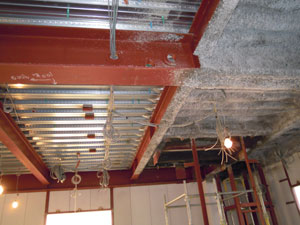

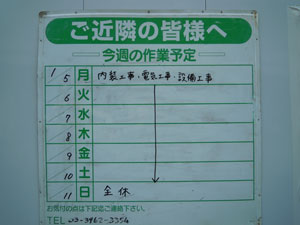

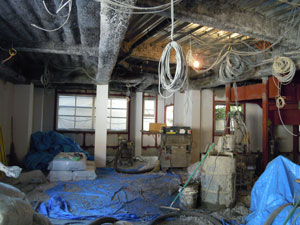

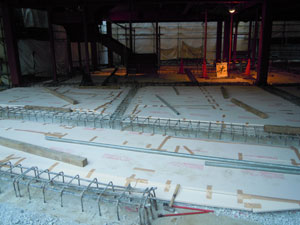

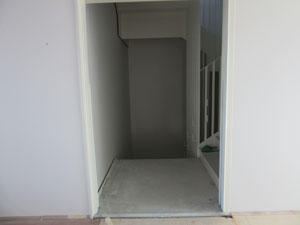

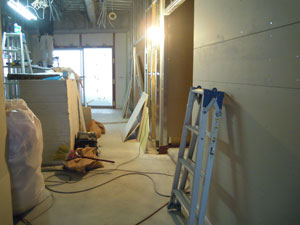

平成27年1月19日(月)〜24(土) 内装工事・電気工事・設備工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

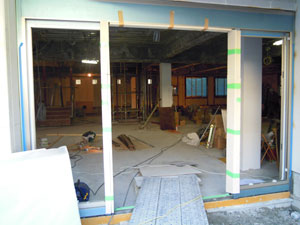

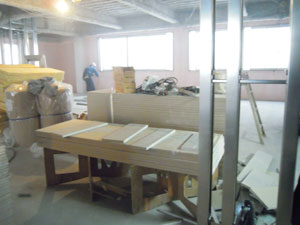

平成27年1月12日(月)〜17日(土) 内装工事・電気工事・設備工事が行われました。 |
|
|
|
|||
|
|
|
![]() |

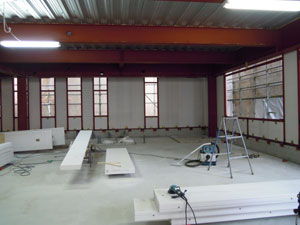

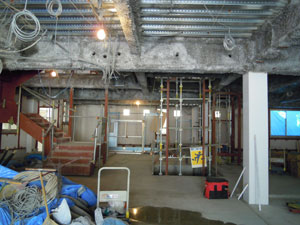

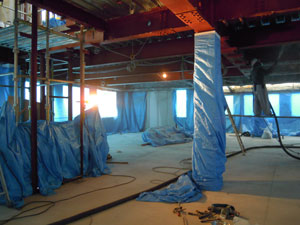

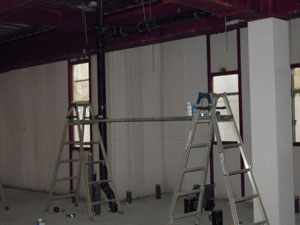

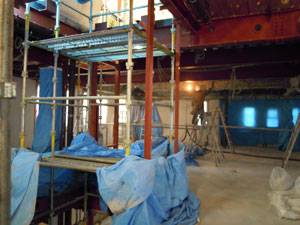

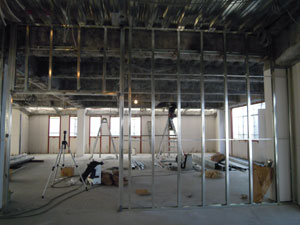

平成27年1月5日(月)〜10日(土) 内装工事・電気工事・設備工事が行われました。 |
|
|
|
|||
|
|
|
![]() |

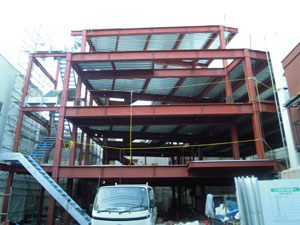

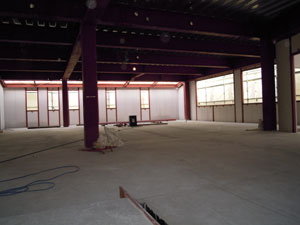

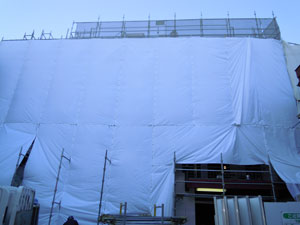

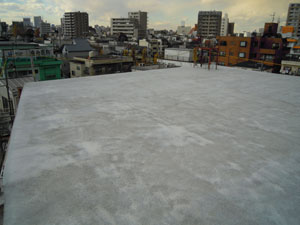

平成26年12月22日(月)〜27日(土) 外装工事・内外電気工事が行われました。 |
|
|
|
|||
|
|
|
![]() |

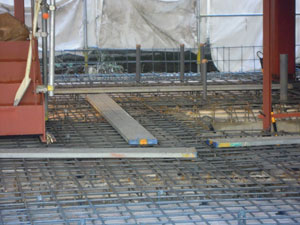

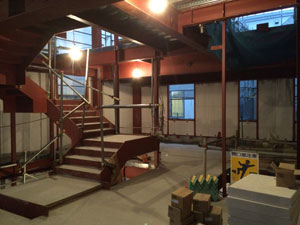

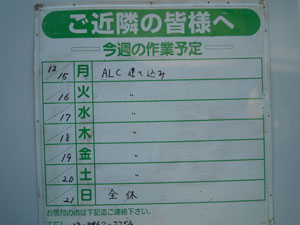

平成26年12月8日(月)〜9日(火) ALC金物取り付けが行われました。 平成26年12月10日(水) ALCが搬入されました。 平成26年12月11日(木)〜20(土) ALC建て込みが行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

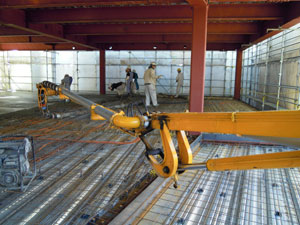

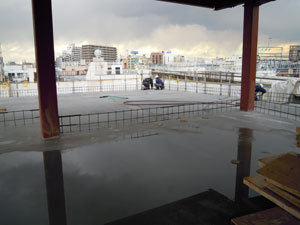

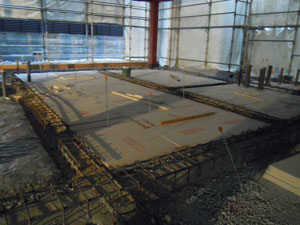

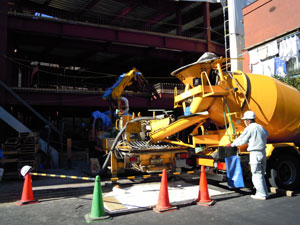

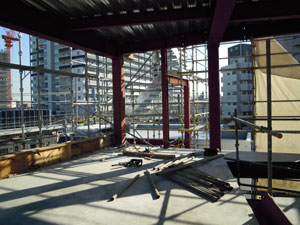

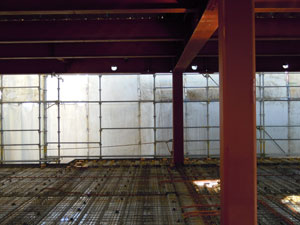

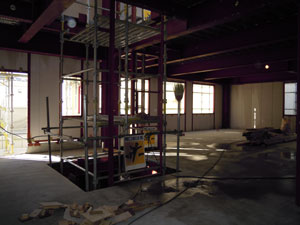

平成26年12月1日(月)〜2日(火) 型枠工事が行われました。 平成26年12月3日(水)・4日(木) 2階、3階のデッキコンクリートを打設しました。 平成26年12月5日(金) 墨み出し、足場設置をしました。 |
|
|
|
|||
|
|
|
![]() |

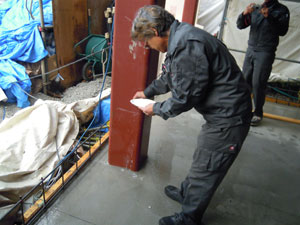

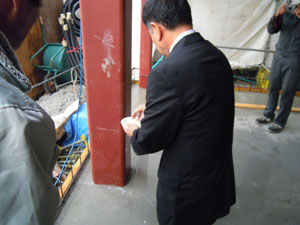

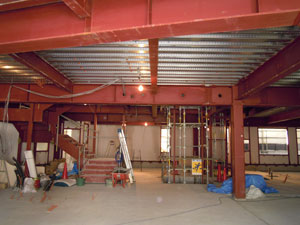

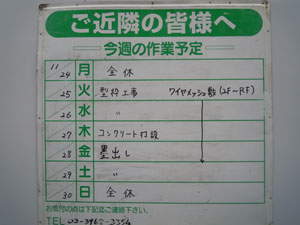

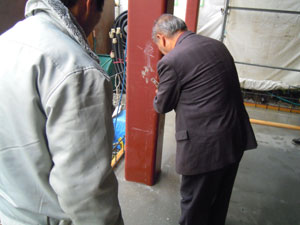

平成26年11月29日(土) 上棟式が行われました。 |
|
|
|
|||
|
|
|
![]() |
平成26年11月25日(月)〜26日(水) 型枠工事が行われました。 平成26年11月27日(水) コンクリート打設が行われました。 平成26年11月28日(木)〜 墨出しが行われました。 |
|
|
|
|||
|
|
|
![]() |

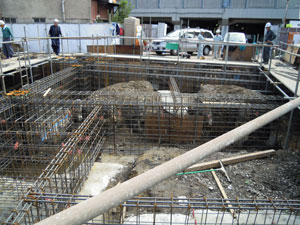

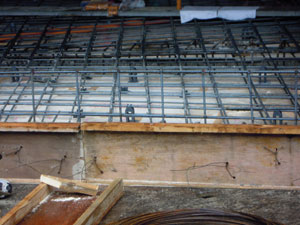

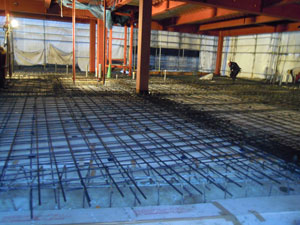

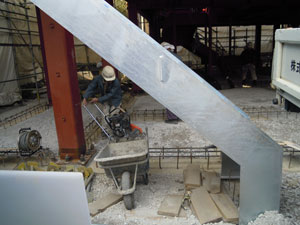

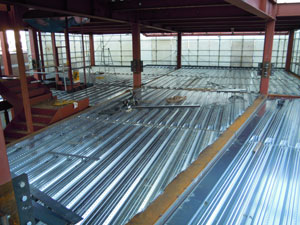

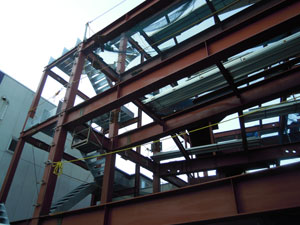

平成26年11月17日(月)〜19日(水) 1F 土工事が行われました。 平成26年11月20日(木)〜22日(土) 鉄筋工事が行われました。 |
|
|
|
|||
|
|
|
![]() |

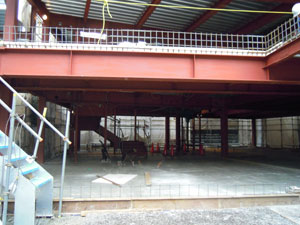

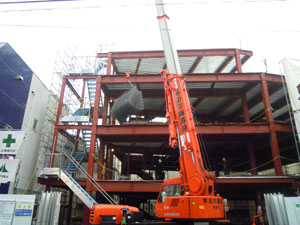

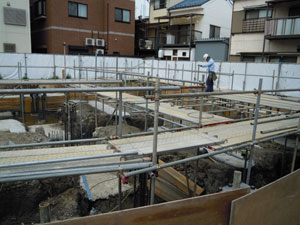

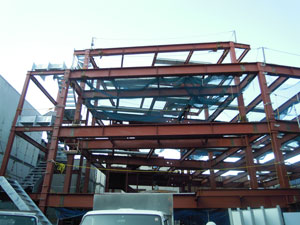

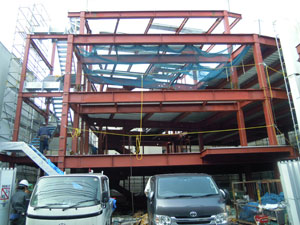

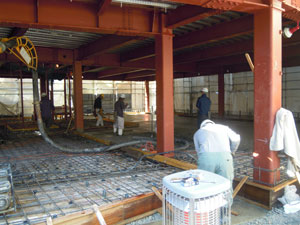

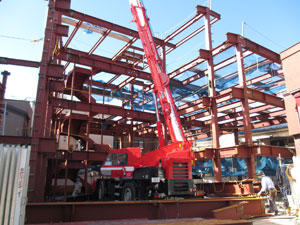

平成26年11月10日(月)〜11月15日(土) 鉄骨工事 足場設置が行われています。 |
|
|
|
|||
|
|
|
![]() |

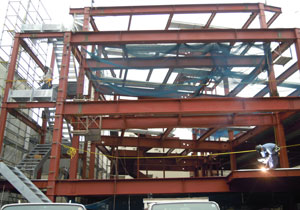

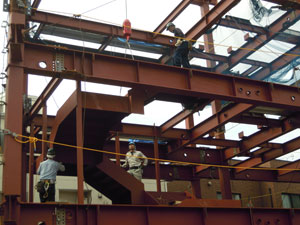

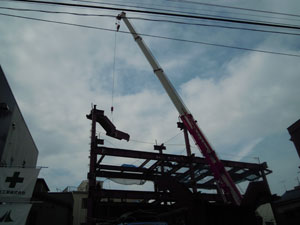

平成26年11月4日(火)〜11月5日(水) 鉄骨建方(鉄骨を組み立てる作業)が行わました。 平成26年11月6日(火)〜11月8日(土) 足場設置が行われています。 |
|
|
|
![]() |

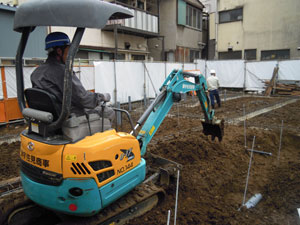

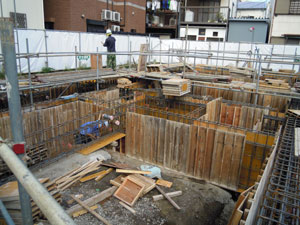

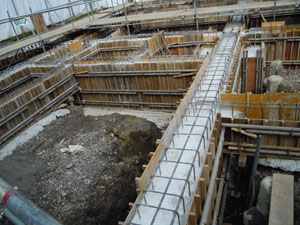

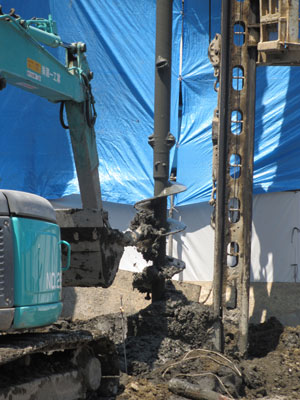

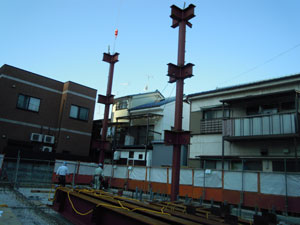

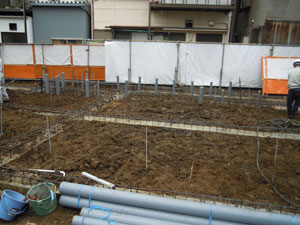

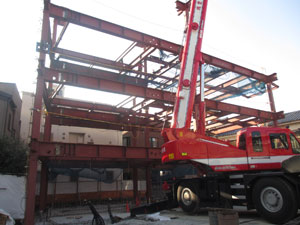

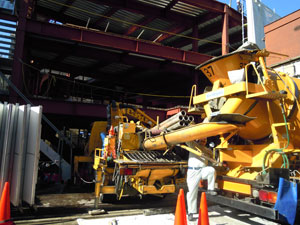

平成26年10月27日(月)〜10月28日(火) 砕石地業(基礎工事)が行われました。 平成26年10月29日(水)〜10月31日(金) 鉄骨建方(鉄骨を組み立てる作業)が行われました。 |
|
|
|
|||
|
|
|
![]() |

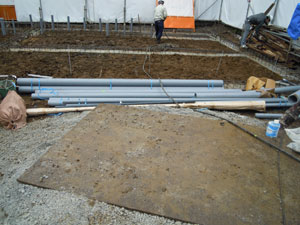

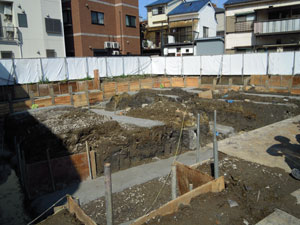

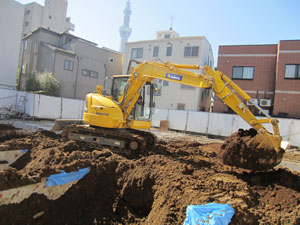

平成26年10月20日(月)〜10月23日(木) 基礎工事が行われました。 (配管設備工事をしました) |
|
|
|
|||
|
|
![]() |

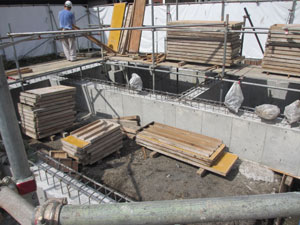

平成26年10月14日(火)〜10月17日(金) 基礎工事が行われました。 (土埋め作業をしました) |
|
|
|
![]() |

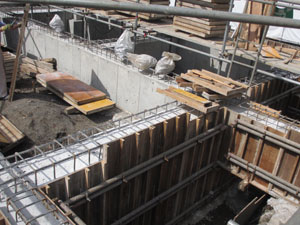

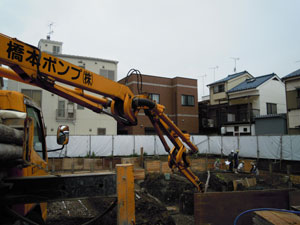

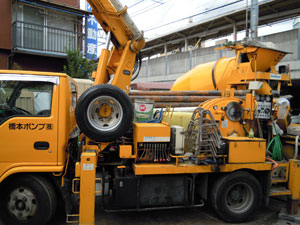

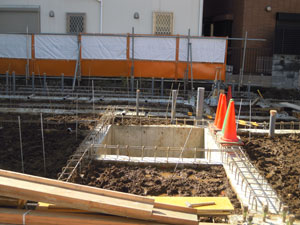

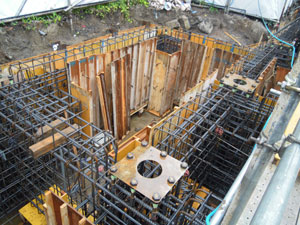

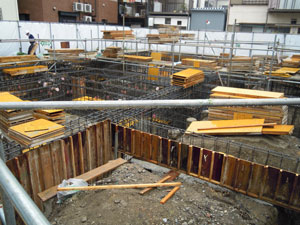

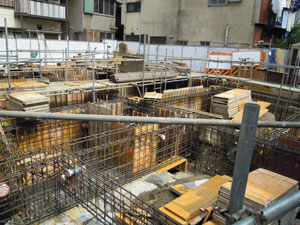

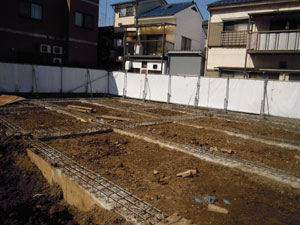

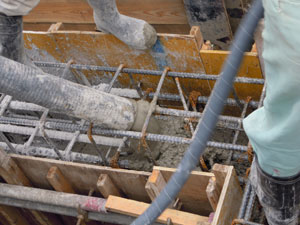

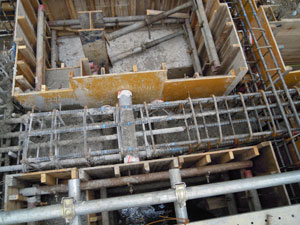

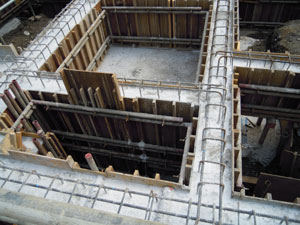

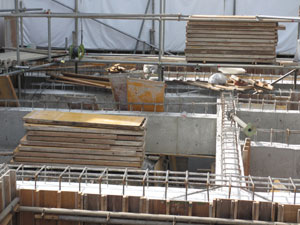

平成26年10月7日(火)〜10月9日(木) 基礎工事が行われました。 (コンクリートを流し込む作業をしました) 平成26年10月10日(金) 基礎工事が行われました。 (コンクリートの周りにあった壁を取り除く作業をしました) |
|
|
|
|||
|
|
|
|
|
|
![]() |

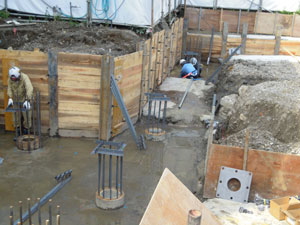

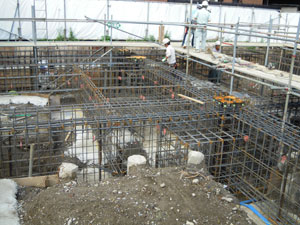

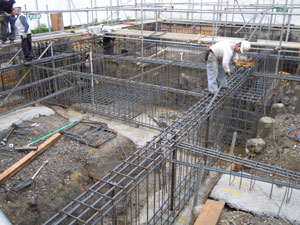

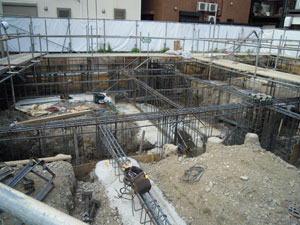

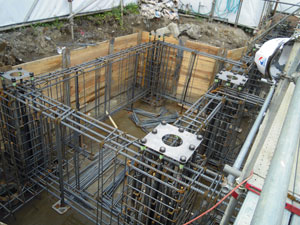

平成26年9月29日(月)〜10月3日(金) 基礎工事が行われました。 (コンクリートを流し込むための壁作りをしました) |
|
|
|
|||
|
|
![]() |

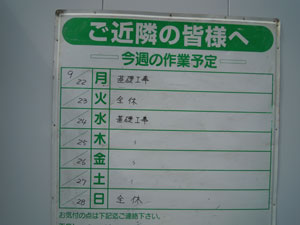

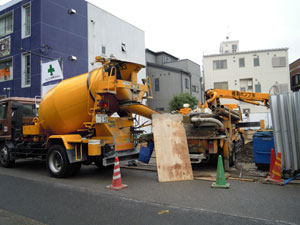

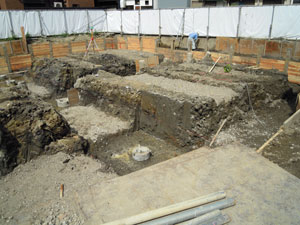

平成26年9月26日(金) 基礎工事が行われました。 |
|
|
|
![]() |

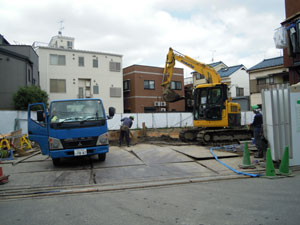

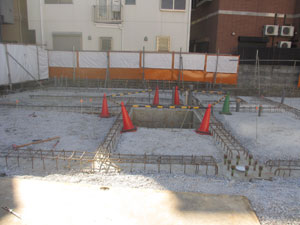

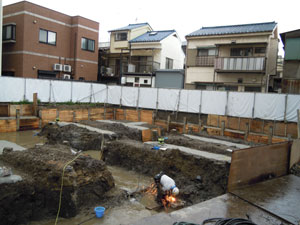

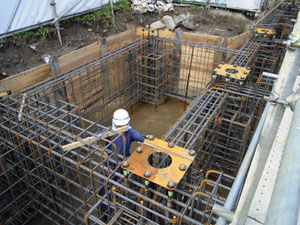

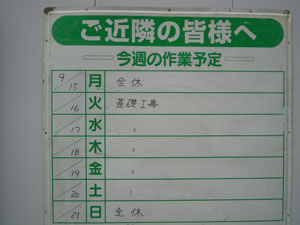

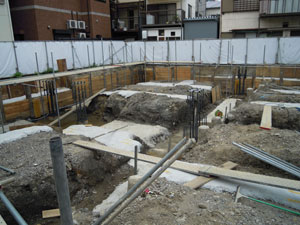

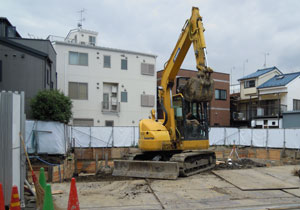

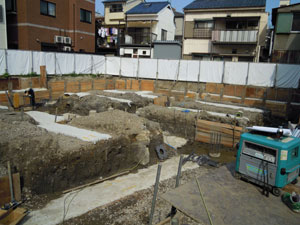

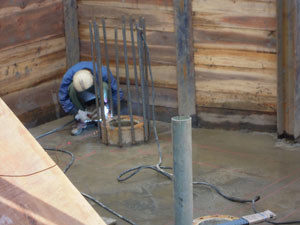

平成26年 9月22日(月)〜25日(木) 基礎工事が行われました。 |
|
|
|
|||
|
|
![]() |
平成26年9月16日(火)〜18日(木) 基礎工事が行われました。 |
|
|
|
|||
|
|
![]() |

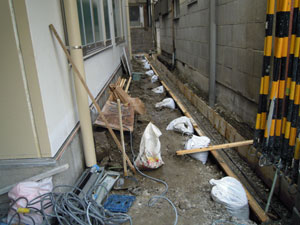

平成26年 9月10日(水) 杭頭補強筋が行われました。 平成26年 9月9日(火) 墨出しが行われました。 (正確な線や位置を表示する作業です) 平成26年 9月8日(月) 捨コン打設が行われました。 (基礎工事です) |
|
|
|
|||
|
|
|
![]() |

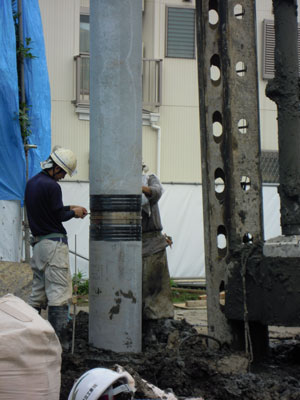

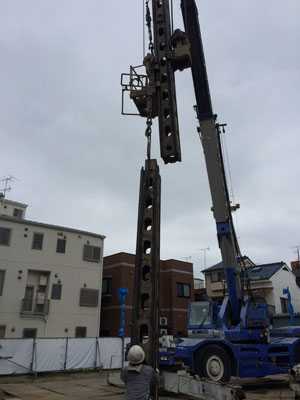

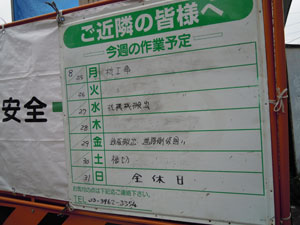

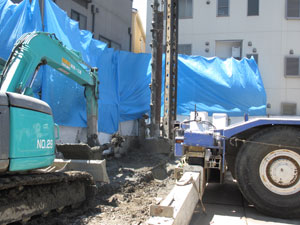

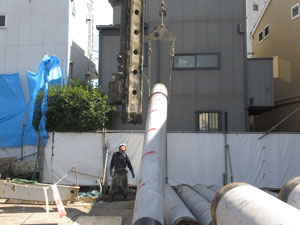

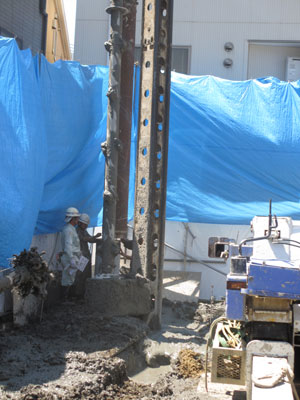

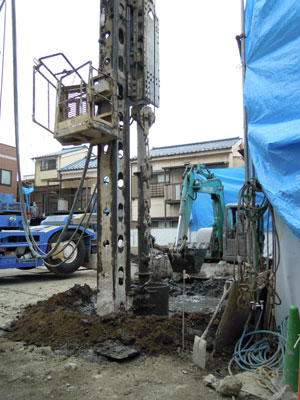

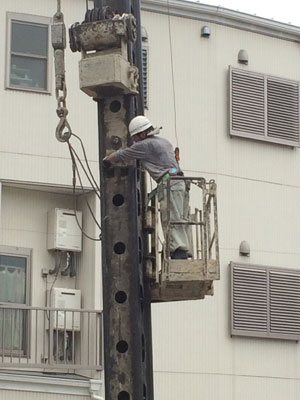

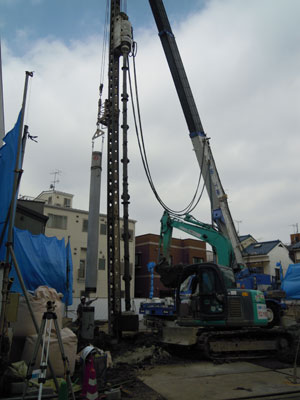

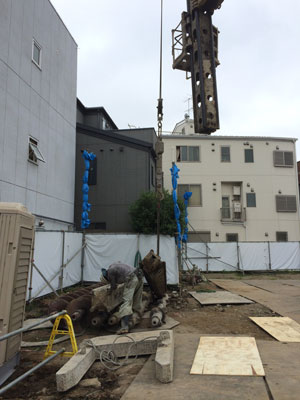

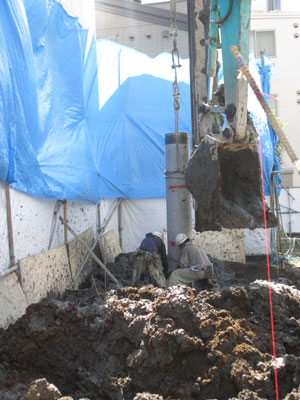

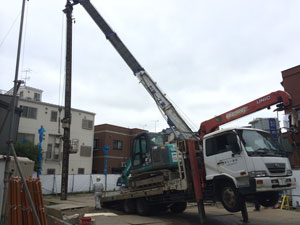

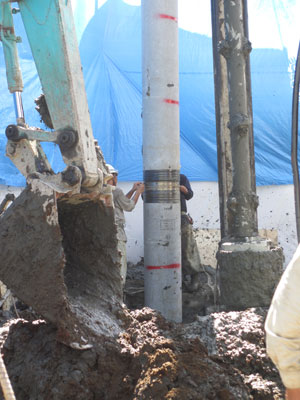

平成26年8月25日(月) 杭工事が行われました。 |
|
|
|
|||
|
|
![]() |
平成26年8月18日(月) 杭工事が行われました。 |
|
|
|
|||
|
|
![]() |

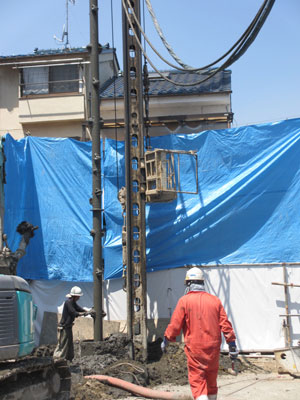

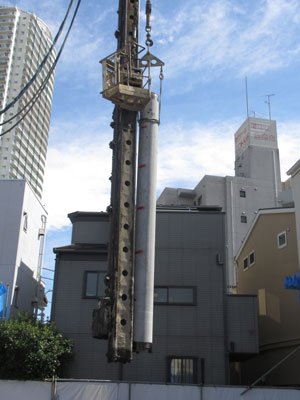

平成26年8月11日(月) 杭工事が行われました。 |
|
|
|
|||
|
|
|
|||
|
|
|
![]() |

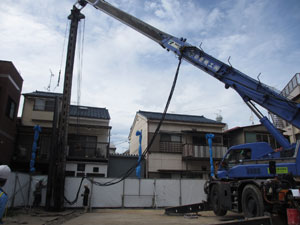

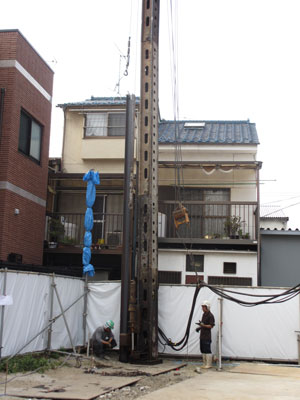

平成26年8月4日(月) 山留工事が行われました。 |
|
|
|
![]() |

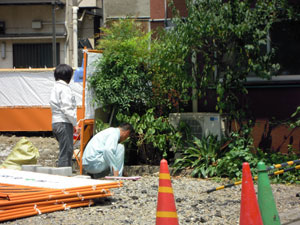

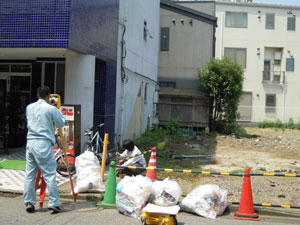

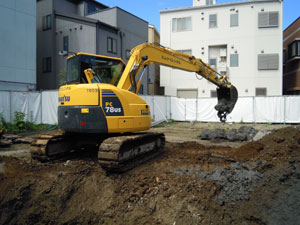

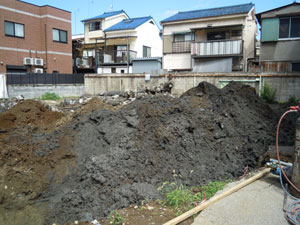

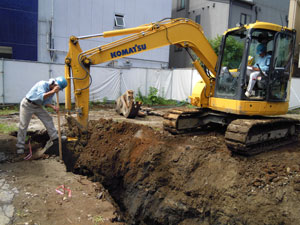

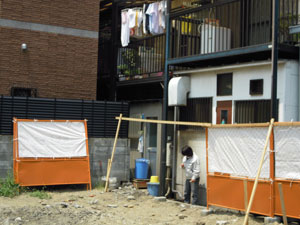

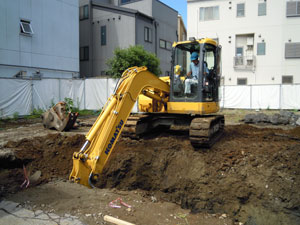

平成26年7月25日(金) 測量が行われました。 |
|
|
|
![]() |

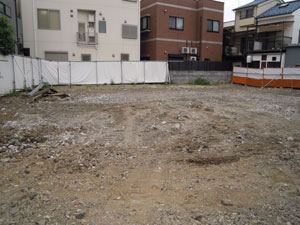

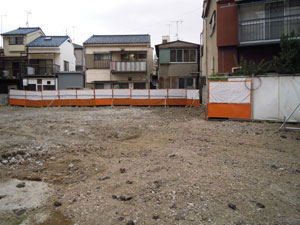

平成26年7月24日(木) 既存仮囲い解体が行われました。 |
|
|
|
![]() |

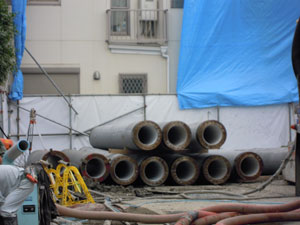

平成26年7月11日(金) 杭抜き工事が行われました。 |
|
|
|
|||
|
|
|
![]() |
平成26年6月4日(水) 地鎮祭が行われました。 |
|
|
|
|||
|
|
|
